一、固定资产投资完成情况
1-2月份,全区固定资产投资完成25029万元,同比增长17.5%,增速全市排名第三。
二、主要指标完成情况
1、从产业看:第一产业投资完成222万元,同期无数据;第二产业投资完成8778万元,同期无数据;第三产业投资完成20403万元,同比下降18.5%。
2、从投资规模看:5000万元以上项目投资完成13872万元,同比增长23.2%,占全部固定资产投资的比重为47.2%;500-5000万元项目投资完成3137万元,同比下降51.5%,占全部固定资产投资的比重为10.7%;房地产开发投资完成12394万元,同比增长69.9%,占全部固定资产投资的比重为42.1%。
3、从投资构成看:建筑、安装工程投资完成25603万元,同比增长40.1%;设备、工具、器具购置投资完成418万元,同比下降92.9%;其他费用3382万元,同比增长296.5%。
4、从民间投资看:民间固定资产投资完成15619万元,同比增长87.2%,占全部固定资产投资的比重为53.1%。
5、从房地产开发看:房地产开发投资完成12394万元,同比增长69.9%,占全部固定资产投资的比重为42.1%;全区商品房销售面积21508平方米,同比增长56.8%。
三、固定资产投资运行基本特点
(一)产业类投资增长显著
1-2月份,全区固定资产投资产业投资在库项目个数22个,1-2月份有投资的项目仅有7个,完成投资9000万元(去年同期无数据),占全部投资的比重为30.6%。但存在大项目较少的问题,5亿元以上项目仅有阳城电厂至晋城市区集中供热热网项目和南村绿色智能铸造创新产业园建设项目2个,只占全部项目的9.1%。
(二)基础设施投资有所下降
1-2月份,基础设施投资完成3137万元,同比下降73.8%,占全部固定资产投资的比重为10.7%。其中:互联网和相关服务投资完成201万元,同比下降93.3%;公共设施管理业投资完成2936万元,同比下降56.7%。
(三)项目个数逐年递增

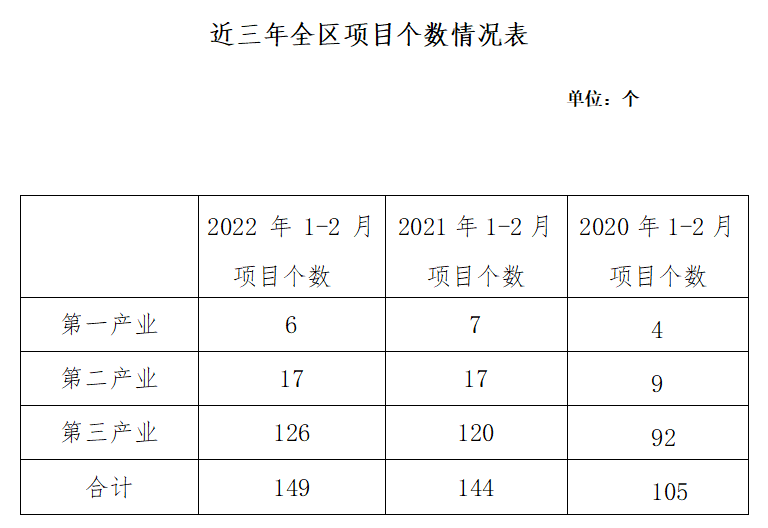

1-2月份,项目个数共计149个,相较于2021年同期和2020年同期有所增加,具体情况如下表:
四、存在的问题
(一)投资结构需优化

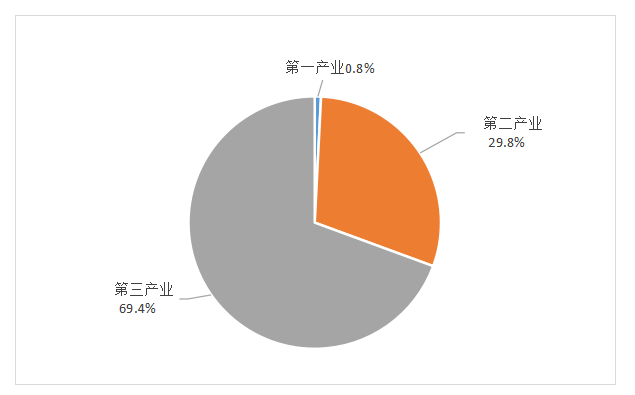

1-2月份,城区一、二、三产比例为0.8:29.8:69.4。第三产业占比过大,产业转型支撑不足,产业结构单一。虽然形成了以三产为主导的产业结构,但是产业发展的层次还有待提高。

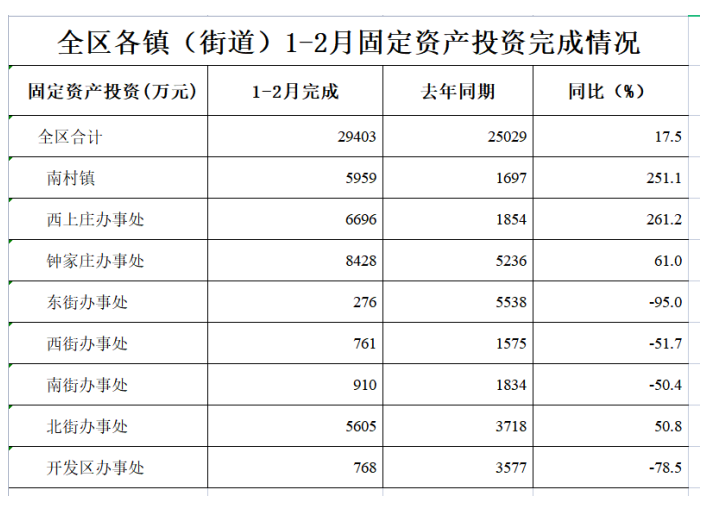

(二)八个镇(街道)投资序时进度不均衡
1-2月份,市考核办事处固定资产投资方面有三个办事处考核不容乐观,分别是:东街街道办事处1-2月份完成投资276万元,同比下降94.4%;西街街道办事处1-2月份完成投资304万元,同比下降79.4%;南街街道办事处1-2月份完成投资622万元,同比下降66.1%。
(三)新入库项目为0
截止目前,全区本年新入库项目0个,去年同期新入库项目5个人,计划总投资共计90895万元,一季度完成投资2327万元,需引起重视。
(四)在库有效投资项目个数不足
1-2月份,全区在库项目个数共149个,虽较去年同期在库项目个数多5个,但其中有58个项目属于僵尸项目,累计完成投资已经占到计划总投资的80%以上或者已经竣工,全区固定资产投资的有效项目严重不足,支撑完成全年固定资产投资目标较为困难。
五、下一步举措
在确保疫情安全的前提下,加快全区固定资产投资项目复工建设进度。
(一)抓好项目开工。在确保疫情安全前提下,主动服务项目单位,在用工、项目施工前期手续办理方面给与帮助和扶持,尽可能早的使项目复工,最大限度减少疫情对项目施工进度的影响。
(二)相关职能部门要督促房地产项目和5000万元以下投资项目单位,加快财务支出进度,尽快开票入账,形成投资。
(三)提早谋划包装投资新项目,尽早办理各类手续,尽早入库,支撑全区投资。(投资科 李燕)
